RUTA CRÍTICA- MÉTODO CPM

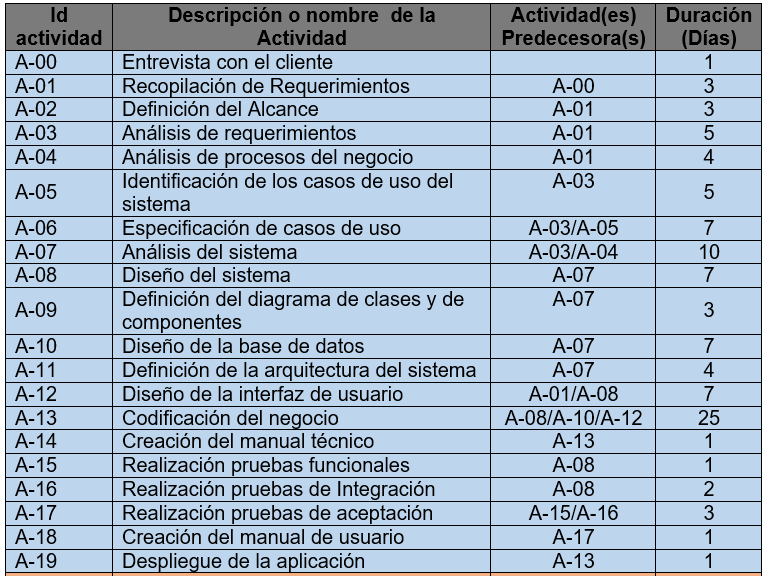

A continuación se detallan las actividades que se deben realizar en la ejecución del proyecto, pero esta vez definiendo las actividades que permiten su inicio y fin.

En base a esta distribución se logra realizar el método CPM de ruta critica el cual nos permite conocer el tiempo para la realización del proyecto.

Las siguientes actividades ya fueron realizadas en el 2do semestre del año 2015.

Las siguientes actividades están planeadas para realizarlas el 1er semestre del 2016.

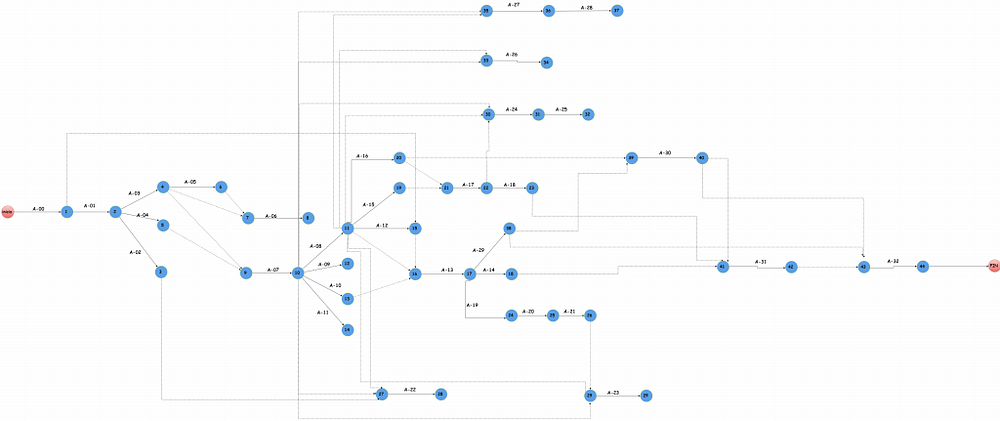

Partiendo de estas actividades se logra realizar el diagrama CPM:
